 【キリコムプラス機能紹介】生産進捗ボード ― 全品番の工程を俯瞰し、仕入先と同じ画面で進捗・やりとりを共有

生産進捗ボードで全品番の工程を見渡し、遅延案件を絞り込み、ガントで日程を確認し、案件詳細で工程を確認してチャットを書き、仕入先への共有を設定するまでの操作

いつもKIRIKOM PLUSをご利用いただき、ありがとうございます。
今回は、生産の進み具合を全品番まとめて見渡し、仕入先とも同じ画面で共有できる 生産進捗ボード をご紹介します。

こんなお悩みはありませんか

できること

全体を俯瞰する

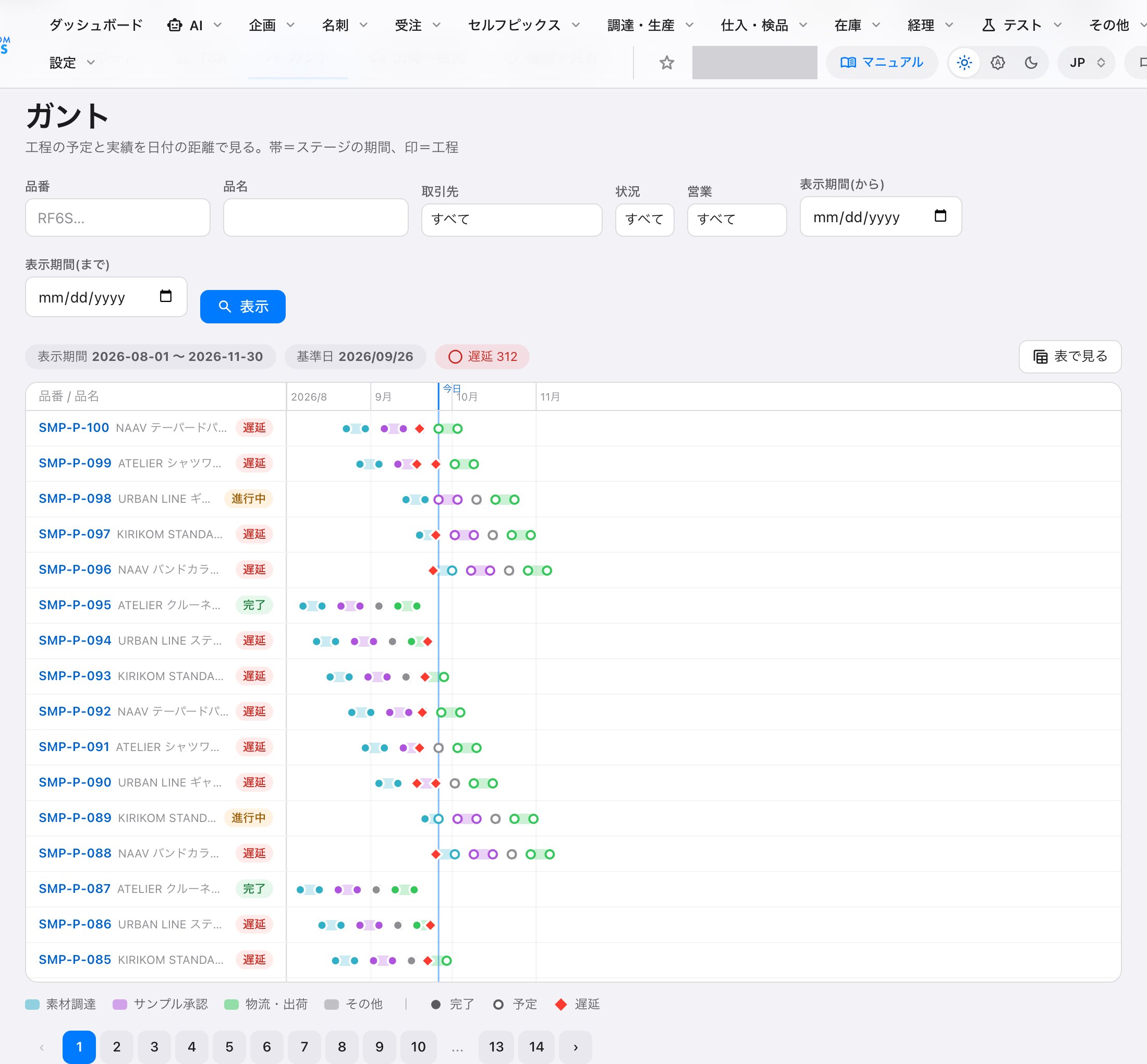

ガントタブ。品番ごとに工程の予定と実績を時間軸上の印で表示し、今日の線と遅延の印を示している
ガント:帯はステージの期間、●は完了、○は予定、◆は遅延

仕入先と連携する

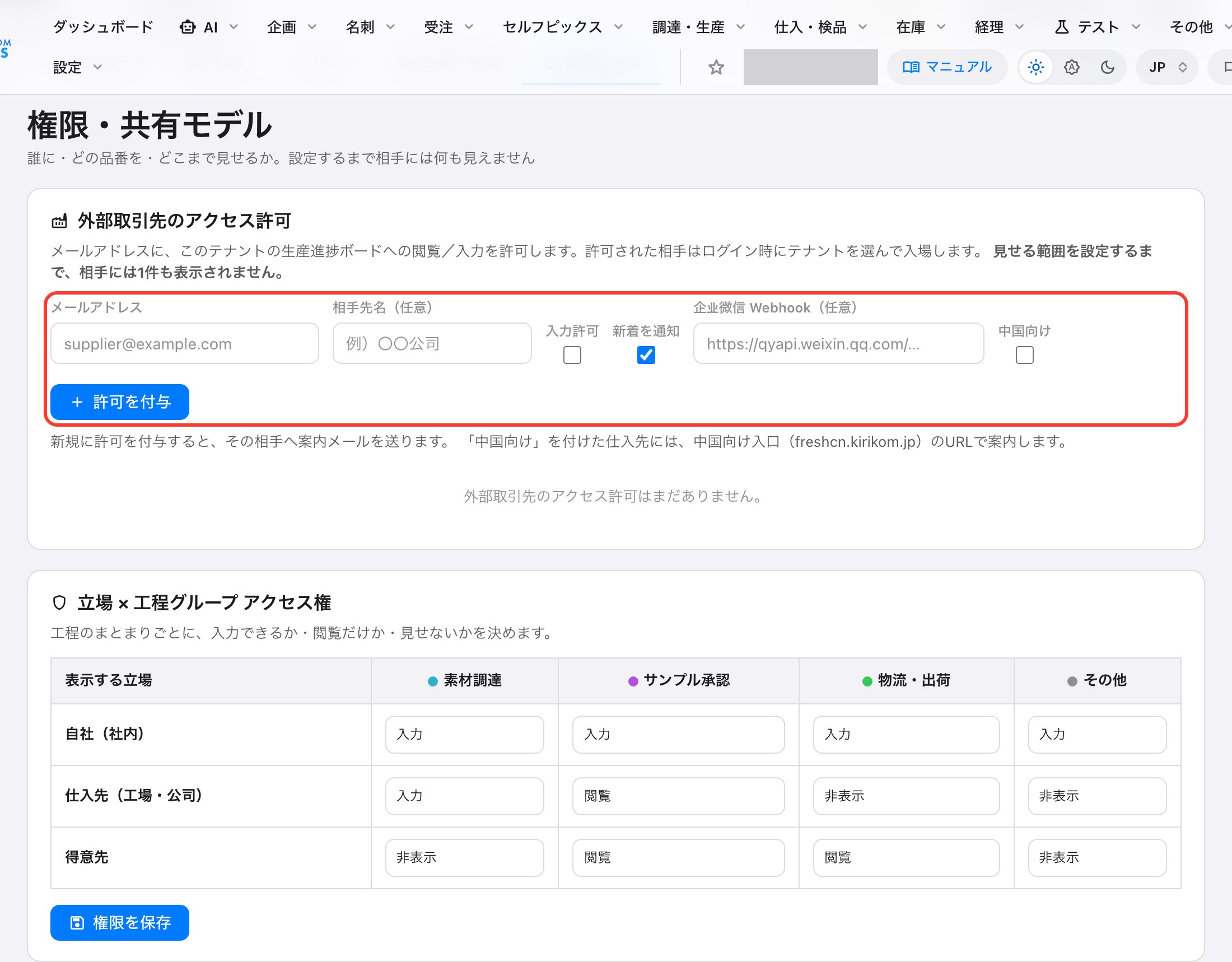

権限・共有タブ。外部取引先のメールアドレスを登録するフォームと、立場ごとに工程グループの入力・閲覧・非表示を決める表
権限・共有:招待する相手と、立場ごとに見せる工程を設定します

案件ごとにチャットする

使い方

  1. ヘッダーの「企画」から「生産進捗ボード」を開きます。
  2. 進捗ボードで全体を確認し、必要に応じて絞り込みます。ガント・T&Aのタブで日程や遅延の一覧も確認できます。
  3. 行末の「案件詳細」を押すと、工程の予定・修正・実績の編集と、その案件のやりとりができます。
  4. 仕入先と共有する場合は「権限・共有」タブで相手のメールアドレスを登録し、見せる品番・項目・工程を設定します。

「権限・共有」の設定は、オーナー・管理者が行えます。ご不明な点や導入のご相談は、担当者までお気軽にお問い合わせください。
